제6차 국도·국지도 건설계획은 2026년부터 2030년까지 국도와 국지도를 신설하거나 확장·개량하는 국가계획이다. 국토교통부는 지난 2023년부터 시·도별 수요조사, 대상지 사전검토, 타당성 연구용역을 거쳐 사업 대상지를 선정했다.

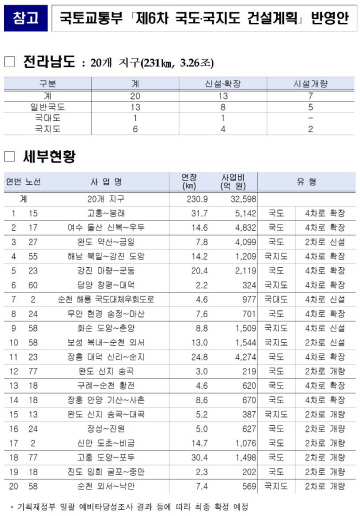

주요 반영 사업은 △고흥~봉래 확장(31.7㎞·5142억 원) △여수 돌산 신복~우두 확장(14.6㎞·4832억 원) △장흥 대덕 신리~순지 확장(24.8㎞·4274억 원) △완도 약산~금일 연도교 신설(7.8㎞·4099억 원) △강진 마량~군동 확장(20.4㎞·2119억 원) △화순 도암~춘양 신설(2.8㎞·1509억 원) △순천 해룡 국도대체우회도로 신설(4.6㎞·977억 원) △무안 현경 송정~마산 확장(7.6㎞·701억 원) 등이다.
이 가운데 사업비가 500억 원 이상인 사업은 이날 기획재정부의 재정사업평가위원회에서 일괄 예비타당성조사 대상 사업으로 선정돼 본격적인 타당성 평가를 받게 됐다. 일정은 내년 상반기 중 확정될 것으로 예상된다.
일반적으로 고속도로, 철도 등과 같은 대규모 건설사업은 국가계획이 확정·고시된 이후 예비타당성조사를 받게 된다.
그러나 국도·국지도 5개년 계획은 개별사업 간 상호 연계성이 높고 우선순위에 영향을 미칠 가능성이 있어 ‘예비타당성조사 운용지침’에 따라 국가계획 확정 이전에 일괄 예비타당성조사를 실시하게 되며, 통과되는 즉시 사업에 착수할 여건을 마련할 수 있다.
이번에 반영된 사업은 전남 곳곳을 잇는 간선도로망을 확충하는 것으로 지역 발전을 위한 새로운 동맥 역할을 할 것으로 기대된다.
특히 완도 약산~금일 연도교는 완도와 고흥의 섬과 섬을 잇는 사업으로 지방도에서 국도 승격 이후 첫 단추를 꿰는 것으로 섬 주민 교통기본권 확보 및 해양관광 활성화에 크게 기여할 전망이다. 여수~돌산 신복~우두 4차로 확장, 순천 해룡국도대체우회도로, 무안 현경 송정~마산 4차로 확장 등은 관광객 증가에 따른 극심한 교통 체증을 해소할 것으로 보인다.
오지현 기자 jihyun.oh@jnilbo.com
